Montaż torowisk podsuwniczych to nie zwykły etap wykończeniowy, lecz proces, w którym geometria toru, nośność podłoża i jakość złączy bezpośrednio przekładają się na późniejszą eksploatację suwnicy. Nawet niewielkie odchylenie osi, błąd poziomu czy złe dokręcenie mocowania mogą wymuszać korekty, przyspieszać zużycie szyn i prowadzić do przestojów. Ponieważ suwnice należą do urządzeń transportu bliskiego nadzorowanych przez UDT, montaż trzeba prowadzić z myślą o przyszłym odbiorze i dokumentacji.
Dlaczego sposób montażu torowiska decyduje o pracy suwnicy
Geometria toru bezpośrednio przenosi się na trwałość układu jazdy. Nawet niewielkie odchyłki osi i rozstawu szyn powodują nierównomierne naciski kół, szybsze zużycie przekładni oraz prowadnic. Tolerancje dla kół i torów jezdnych określa m.in. ISO 12488-1.
Przestój suwnicy zatrzymuje ciąg technologiczny, dlatego montaż planuje się pod harmonogram produkcji, nie odwrotnie. Montaż nowego torowiska wymaga projektu i pełnej geometrii od zera, a rektyfikacja istniejącego opiera się na precyzyjnym pomiarze stanu obecnego i korekcie.
Warunki wstępne: projekt, dokumentacja i uzgodnienia przed pierwszym dniem prac
Projekt techniczny musi określać rozstaw torów, przekrój szyny, typ mocowania oraz rozmieszczenie dylatacji i złączy kompensacyjnych. Przed demontażem wykonuje się inwentaryzację: pomiary geometrii, dokumentację fotograficzną, opis uszkodzeń belek i zakotwień.
Równolegle ustala się ścieżkę dopuszczenia torowiska i suwnicy do eksploatacji oraz zakres uzgodnień z UDT, a także plan BHP, zgłoszenia prac, wyznaczenie stref i koordynację z utrzymaniem ruchu.
Krok 1: przygotowanie podłoża i belek podsuwniczych
Zacznij od oceny belek podsuwniczych, betonu i zakotwień. Pęknięcia, ubytki, skorodowane kotwy i luzy napraw przed układaniem szyn. Następnie skontroluj geometrię belek: odchyłki pionowe i poziome zmierz względem osnowy, bo będą niwelowane podkładkami i elementami regulacyjnymi.
Powierzchnie pod podkładki i szyny oczyść, odtłuść, uzupełnij ubytki i sprawdź równość podparcia. Na koniec potwierdź nośność i stabilność konstrukcji — bez tego tor może osiadać po oddaniu do ruchu.
Krok 2: wyznaczenie osi oraz pomiary geodezyjne i 3D

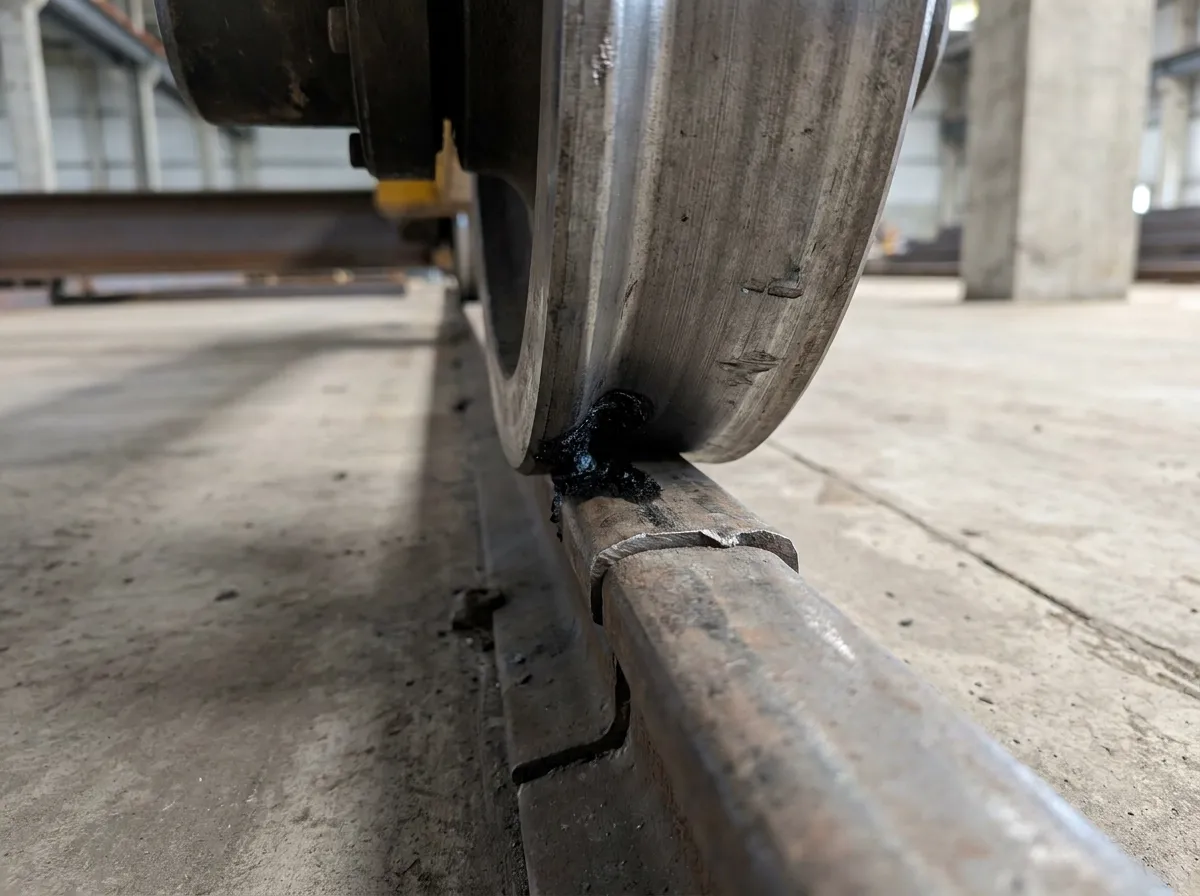

Oś wyznacza się metodą geodezyjną na podstawie stabilnej osnowy odniesienia, a nie punktów pomocniczych z hali, które mogą się przemieszczać. Równolegle wykonaj skanowanie 3D i pomiar chmury punktów: rejestruje on geometrię belek, szyn oraz punktów stałych przed i po montażu.

Kontrola rozstawu i równoległości torów obejmuje całą długość hali, z podziałem na odcinki, co pozwala wykryć lokalne odchyłki. Raport pomiarowy stanowi dokument wyjściowy: porównanie stanu przed i po montażu oraz materiał do odbioru i przyszłych przeglądów.
Krok 3: montaż szyn, złączy i mocowań
Sposób mocowania szyny do belki zależy od obciążenia, warunków pracy i założeń serwisowych: przykręcanie do podkładek, systemy zaciskowe lub mocowanie spawane. Odcinki łączy się spawaniem, złączami śrubowymi albo kompensacyjnymi, które przejmują zmiany termiczne.
Na długich torowiskach montaż prowadzi się etapowo, kontrolując naciągi termiczne. Po montażu sprawdza się prześwity pod szyną, luzy w mocowaniach, prostość odcinków oraz stan złączy i kompensacji.
Krok 4: regulacja i rektyfikacja toru
Rektyfikacja to przywrócenie właściwej osi, wysokości i równoległości toru względem geometrii odniesienia. Korekty wykonuje się przez dobór podkładek, elementy regulacyjne, przesuw belek, szlifowanie oraz miejscową wymianę najbardziej zużytych odcinków szyn.

Po regulacji wykonaj pomiar kontrolny i zestaw go z pomiarem wyjściowym. Regulacja nie wystarcza przy nadmiernym zużyciu profilu szyny, trwałych odkształceniach belki i powtarzających się pęknięciach — wtedy konieczna jest wymiana szyn lub naprawa konstrukcji wsporczej.
Krok 5: odbiór UDT i dokumentacja powykonawcza
Suwnice i wciągniki to urządzenia transportu bliskiego objęte dozorem technicznym, więc zakres odbioru UDT zależy od typu urządzenia i jego stanu. Dokumentacja powykonawcza zawiera protokoły montażu i regulacji, raporty pomiarowe, dokumenty materiałowe szyn i mocowań oraz zapisy z rozruchu.
Montaż przy czynnym ruchu zakładowym: logistyka, BHP i harmonogram
- Praca etapami w oknach serwisowych pozwala ograniczyć ingerencję w ciągłość produkcji i zachować przejazd suwnicy na części hali.
- Strefy pod torowiskiem wygradza się; harmonogram uzgadnia się z operatorem suwnicy oraz ruchem pieszych i wózków.
- Po każdej zmianie tor zabezpiecza się tymczasowymi mocowaniami, oznakowaniem i przekazaniem informacji do utrzymania ruchu.
- Ryzyka: praca na wysokości, upadek przedmiotów, kolizje z suwnicą, hałas i pył — ograniczają je nadzór, bariery, siatki, koordynacja i ochrona dróg oddechowych.
Najczęstsze błędy przy montażu torowisk i ich skutki
- Brak pomiarów wyjściowych i stabilnej osnowy odniesienia — nie da się obiektywnie ocenić jakości montażu ani porównać geometrii przed i po.
- Zbyt duże odchyłki geometrii toru — prowadzą do nierównomiernego zużycia kół, przeciążeń konstrukcji i pęknięć szyn.
- Pominięcie dylatacji i złączy kompensacyjnych — tor pracuje w skrajnych temperaturach w niekontrolowany sposób.
- Słabe zabezpieczenie antykorozyjne i nieprawidłowe dokręcenie mocowań — powstają luzy i korozja w strefie podparcia.
- Rektyfikacja bez dokumentacji powykonawczej — utrudnia kolejne odbiory UDT i planowanie przeglądów.
Ile trwa i ile kosztuje montaż torowiska podsuwniczego
Na czas montażu wpływa długość i liczba torów, dostępność hali oraz zakres demontażu starej konstrukcji. Koszt kształtują typ i przekrój szyny, system mocowania, zakres pomiarów 3D i geodezyjnych oraz prace dodatkowe w konstrukcji wsporczej. Aby otrzymać wiarygodną ofertę, przygotuj rysunki lub rzuty hali, przekroje belek, zdjęcia stanu istniejącego i informację o typie suwnicy. Internetowy Kalkulator 3D pozwala szybko oszacować zakres i koszt.
Jak wybrać wykonawcę montażu torowisk podsuwniczych
Wybieraj firmę specjalizującą się w torowiskach podsuwniczych, nie tylko w ogólnych konstrukcjach stalowych. Wymagaj własnych ekip montażowych i sprzętu pomiarowego 3D oraz geodezyjnego. Sprawdź referencje z hut, fabryk i magazynów, gdzie torowiska pracują w ruchu ciągłym, oraz dostępność serwisu awaryjnego.
FAQ: rektyfikacja, odbiory i serwis torowisk
Jak często rektyfikować torowisko?
Częstotliwość wynika z intensywności pracy, obciążenia i pomiarów kontrolnych, nie z kalendarza. Punkty kontrolne wyznacz po montażu i po każdej awarii.
Czy montaż wymaga zatrzymania produkcji?
Nie zawsze. Praca etapowa i okna serwisowe pozwalają zachować ruch suwnicy na części hali, przy strefach bezpieczeństwa.
Co zrobić, gdy suwnica się zacina lub ściąga na bok?
Najpierw pomiar geometrii, potem diagnoza toru i mocowań. Dopiero to daje decyzję: rektyfikacja czy wymiana szyn.
Podsumowanie: co zrobić przed zleceniem montażu
Zanim zlecisz montaż torowiska podsuwniczego, domknij sekwencję: pomiar stanu istniejącego, projekt, montaż, regulacja, pomiar kontrolny i odbiór. Wybierz wykonawcę z własnymi ekipami, sprzętem pomiarowym 3D i doświadczeniem w pracy przy czynnym ruchu zakładowym. Wstępny koszt oszacujesz w Kalkulatorze 3D.
